25.11.2011 ЗАО "Энергетические технологии" закончило очередной этап комплекса пусконаладочных работ на ПС 500/220кВ «Шелеховская»

 ЗАО «Энергетические технологии» продолжает выполнять комплекс пусконаладочных работ ПС 500/220кВ «Шелеховская», включающий в себя системы: РЗА, АСУ, ПА, АСКУЭ и ПНР силового оборудования.

Первая очередь - включение подстанции по «Пусковой схеме» была осуществлена в 2008г.

В 2011г. осуществляется ввод в работу оборудования ОРУ-500кВ при переходе от «Пусковой схемы» к «Полной схеме» ПС 500/220кВ «Шелеховская».

Заказчик является ОАО «СУАЛ», основной потребитель ПС филиал "ИркАЗ-СУАЛ",  работы выполняются для увеличения мощности и надежности энергоснабжения.

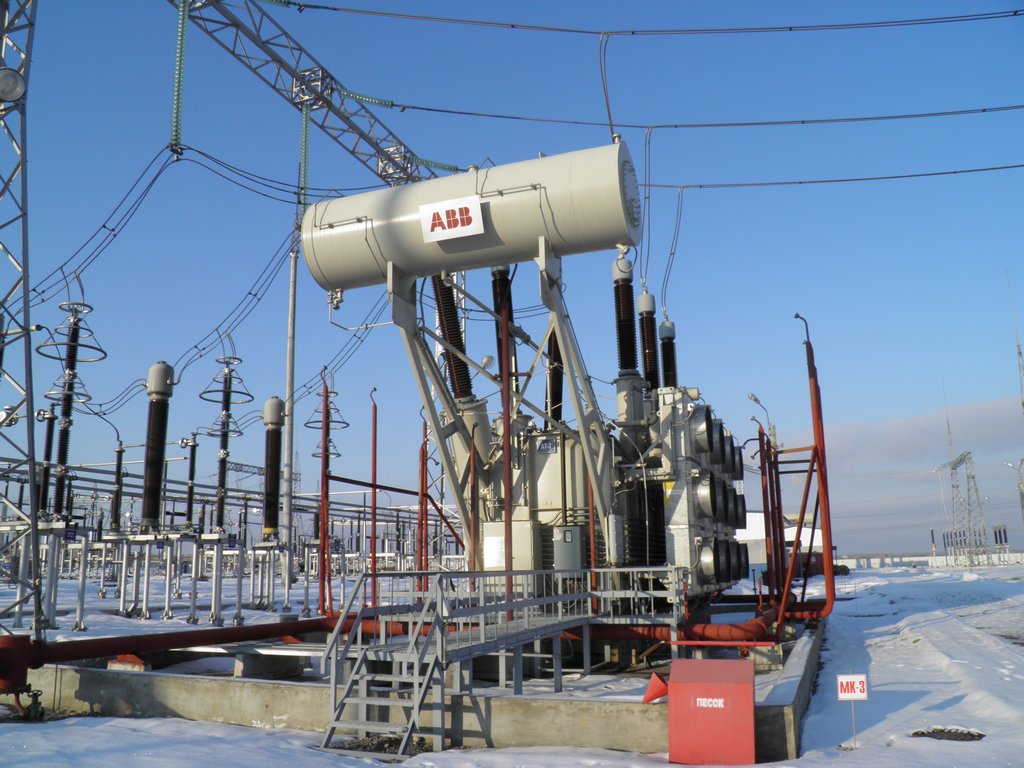

Переход к «Полной схеме» включает в себя  изменение первичной схемы ОРУ-500кВ с «четырехугольника» на схему «3/2» и вводом в работу дополнительного автотрансформатора АТ-3 500/220кВ мощностью 500 000 МВА.

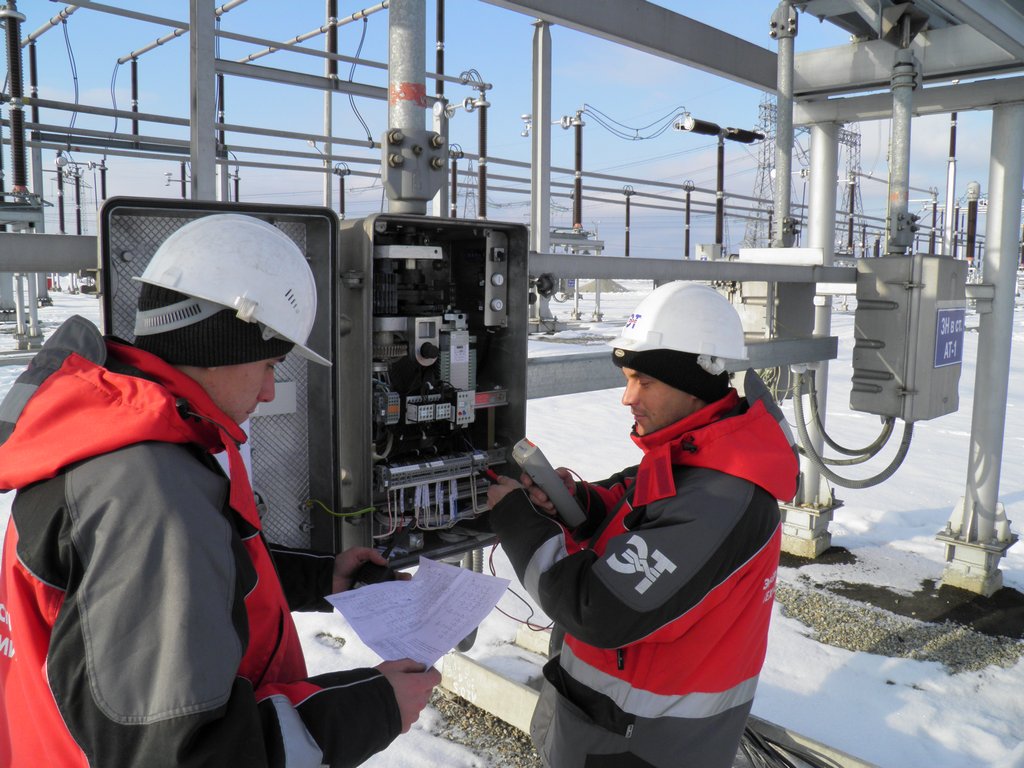

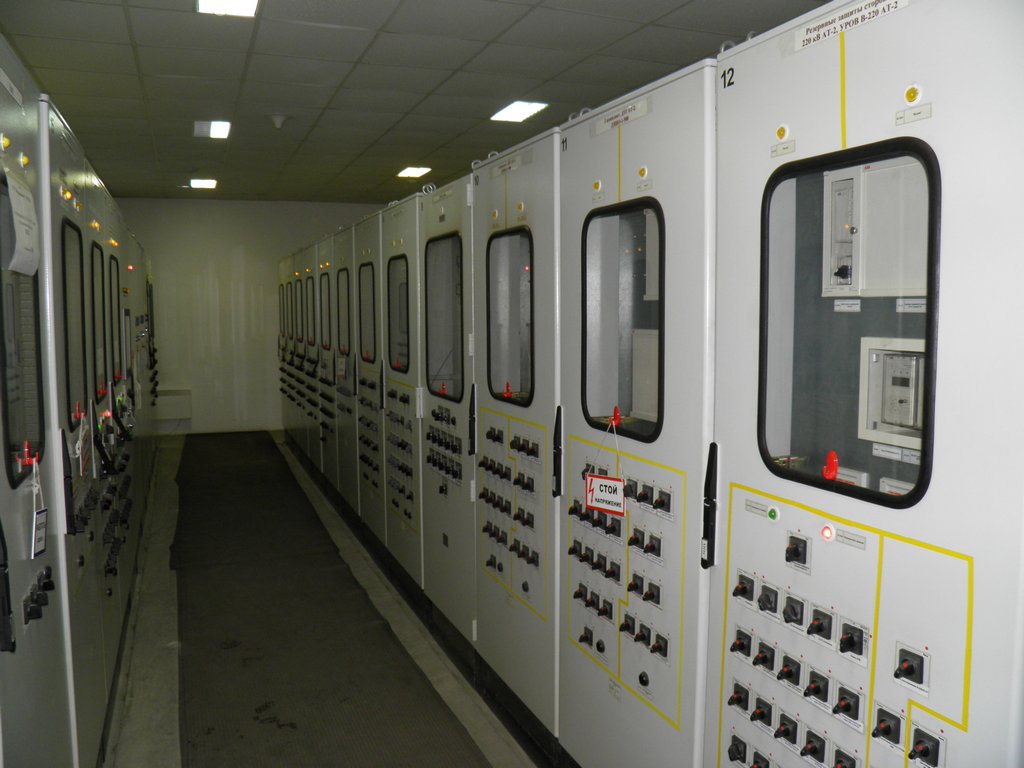

12.11.11г. закончен очередной этап работ, введено в работу по схеме «3/2» первичное оборудование 1 с.ш. 500кВ и соответствующие устройства РЗА, АСУ, ПА.

Выполняемые работы технически уникальны - осуществляются на действующей подстанции в ограниченные сроки, с непрерывным питанием  потребителей, подобный проект реализуется в регионе впервые.

Впереди работы по изменению схемы 2 с.ш. 500кВ и вводу в работу АТ-3.
